ANDE: ¿cuándo empiezan las excavaciones para el cableado subterráneo en el microcentro?

El 15 de este mes arrancaron las obras para el cableado subterráneo de cuatro principales calles del microcentro, sin embargo, hasta ahora los trabajos no son visibles. La Administración Nacional de Electricidad (ANDE) explica por qué y cuándo empiezan las excavaciones.

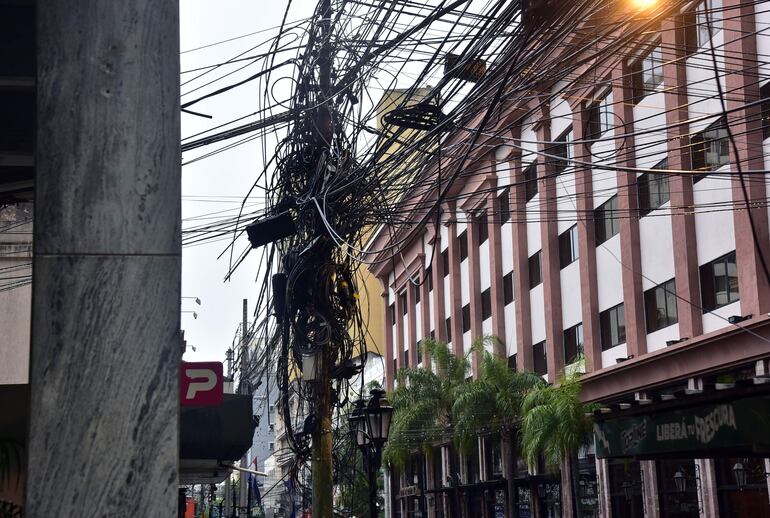

Los trabajos para el cableado subterráneo de la ANDE en varias manzanas del centro empezaron el 15 de este mes, dijeron.
Los trabajos para el cableado subterráneo de la ANDE en varias manzanas del centro empezaron el 15 de este mes, dijeron.Gustavo Machado

Cargando...

El 15 de enero último, con la presencia de la Primera Dama, Leticia Ocampos, y el presidente de la República, Santiago Peña, la ANDE inició las obras de infraestructura subterránea avanzada para redes de distribución eléctrica y sistemas de iluminación LED de alta eficiencia en el microcentro de Asunción.

Este proyecto, encabezado por la Oficina de la Primera Dama, el Gobierno del Paraguay y la ANDE, forma parte de las actividades previstas en el marco de “Asunción 500 Años”, con la intención de preparar a la capital del país para su 500° aniversario en 2037.

El proyecto contempla el retiro total de cables aéreos, la construcción de una red subterránea de media y baja tensión, y la modernización del sistema de iluminación pública con tecnología LED de alta eficiencia.

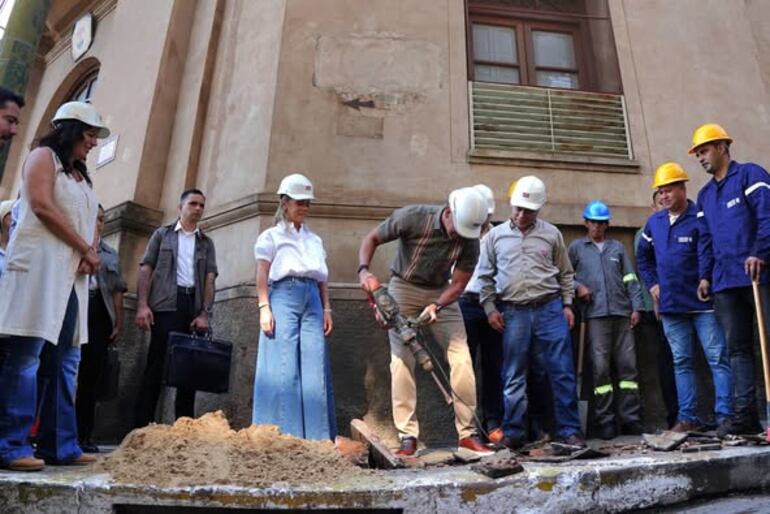

El presidente de la República, Santiago Peña, simulando la perforación de una vereda del microcentro de Asunción, al dar inicio a las obras de la ANDE.
El presidente de la República, Santiago Peña, simulando la perforación de una vereda del microcentro de Asunción, al dar inicio a las obras de la ANDE.

Para la foto, ese 15 de enero, el mandatario Santiago Peña simuló perforar una céntrica vereda., pero las excavaciones realmente no comenzaron aún.

Tras un recorrido por las calles del microcentro, se observó que todavía no iniciaron las obras civiles para el soterramiento de los cables. Ante esta situación, ABC consultó al director de Distribución, Ing. José González, sobre el avance los trabajos.

“La planificación prevé la delimitación y programación con los frentistas, la Municipalidad de Asunción, la Secretaría Nacional de Cultura y la ESSAP, para la excavación y el inicio de la misma (excavación) la próxima semana, toda vez que el tiempo lo permita”, explicó.

Añadió que tienen previsto empezar a trabajar en la calle Presidente Franco hasta la calle Hernandarias.

¿Cuáles son las calles que dejarán de tener cableado aéreo de ANDE?

Las obras abarcarán las calles Estrella (y su continuación 25 de Mayo), Benjamín Constant, Presidente Franco y Paraguayo Independiente (entre Antequera y Castro y Hernandarias, aunque inicialmente se dijo Don Bosco). También incluirán los alrededores de la Catedral Metropolitana, el Cabildo y el Congreso Nacional.

En sus publicaciones en las redes sociales, la ANDE informó el 17 de enero último que en esta etapa las obras abarcarán la calle Presidente Franco, desde Antequera hasta Hernandarias. “Actualmente, se están realizando trabajos de estaqueo y marcación, fase inicial indispensable para garantizar una correcta ejecución del proyecto”, apuntaron.

Además, indicaron que la obra fue dividida en tres tramos, asignados a diferentes empresas contratistas: TESA se encargará desde Antequera hasta Nuestra Señora de la Asunción; el Consorcio TMT-PROEL, desde Nuestra Señora de la Asunción hasta O’Leary y el Consorcio Cono-Vitex, desde O’Leary hasta Hernandarias.

El proyecto consiste en la construcción de 16.000 metros de redes subterráneas; el montaje de 500 artefactos LED para alumbrado público (190 W) en postes troncocónicos, de hormigón armado, con alturas entre 9 y 15 metros. También la instalación de bancos ductos hechos con polietileno de alta densidad (PEAD).

Además, retirarán por completo los conductores aéreos (cables), construirán registros para media y baja tensión destinados a iluminación y a señales débiles; y adecuarán el tramo aéreo desnudo existente a la red subterránea.

Estos trabajos serán ejecutados mediante Licitación Pública Nacional ANDE N.º 1743/2023, con una inversión total aproximada de G. 50.000.000.000, financiada con fondos propios, bajo modalidad de contrato abierto.

La primera etapa finalizará en diciembre del 2025 y prevén que toda la obra termine en un plazo total aproximado de 18 meses.
