Tomás Romero Pereira: ampliación de hospital estaba planificada para quedar inconclusa, según la EBY

Ante los reclamos por el abandono de la obra de ampliación del Hospital Distrital de María Auxiliadora (HDMA) en Tomás Romero Pereira, los encargados del Plan de Terminación de Yacyretá (PTY) expusieron que el proyecto no estaba planificado para terminarse y que el compromiso de la entidad binacional finalizó con el avance hasta el 70% de la obra. Las autoridades sanitarias asumieron el compromiso, pero no aseguraron de dónde saldrán los recursos necesarios para terminar, equipar y contratar personal para el pabellón.

Pabellón inconcluso del Hospital Distrital de María Auxiliadora.
Denuncian abandono desde hace dos años de pabellón inconcluso para el Hospital Distrital de María Auxiliadora.Gentileza

Cargando...

Pobladores de Tomás Romero Pereira reclamaron el abandono, desde hace dos años, de la obra de ampliación del HDMA, a cargo de la Entidad Binacional Yacyretá (EBY). La Junta Departamental de Itapúa declaró de interés la culminación del pabellón de tres niveles para el HDMA el pasado lunes 28 de abril.

Ante la exposición del caso, la EBY y la Séptima Región Sanitaria convocaron a una conferencia de prensa este viernes para referirse al estado del pabellón inconcluso.

La gerente del Plan de Terminación de Yacyretá (PTY), ingeniera Susana Giménez, de la EBY, explicó que el proyecto inicial no estaba planificado para ser terminado y que, supuestamente el compromiso de la Binacional era solamente esa etapa inicial. En otros términos, no estaba proyectado para que se termine y funcione.

Conferencia de prensa EBY-7ma Región
Gerente del Plan de Terminación de Yacyretá, Ing Susana Giménez y director de la Séptima Región Sanitaria, Juan María Martínez, en conferencia de prensa.

Resaltaron que la EBY cumplió con los contratos acordados y que no tienen compromiso vigente con la finalización del proyecto.

Faltarán recursos

El director de la Séptima Región Sanitaria, Dr. Juan María Martínez afirmó que el Ministerio de Salud Pública y Bienestar Social (MSPBS) asumirá el compromiso de culminar la obra, para la que faltan más de G. 16.000 millones. Además, también será necesario el dinero para equipar y contratar recursos humanos.

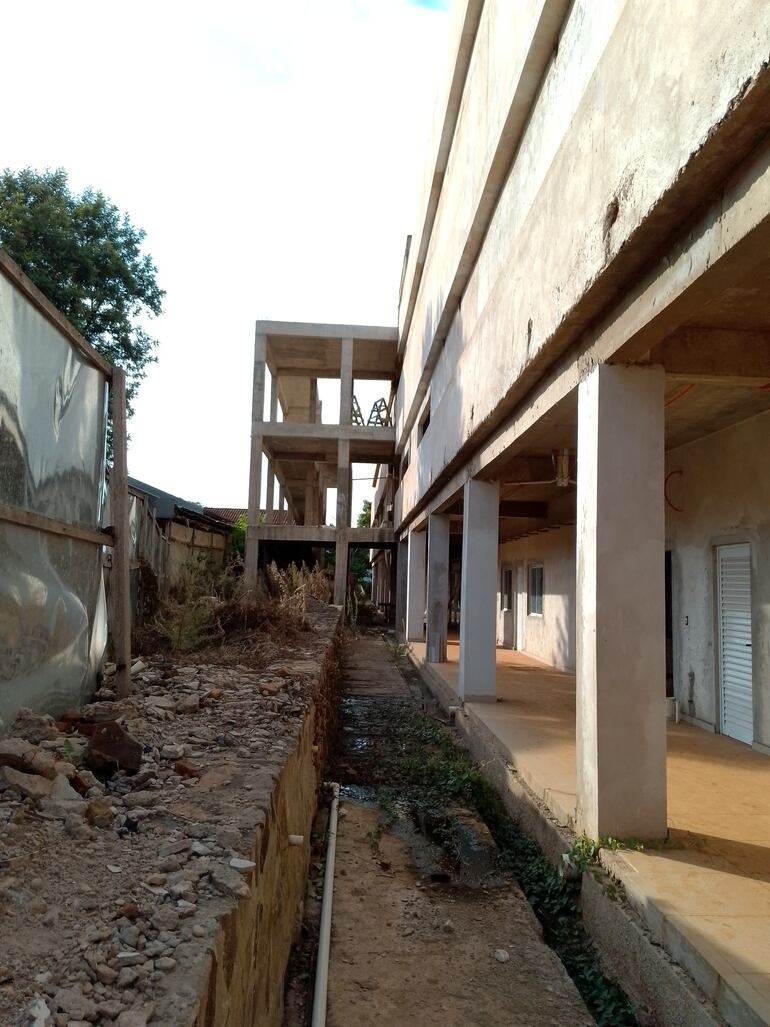

Pabellón inconcluso del Hospital Distrital de María Auxiliadora

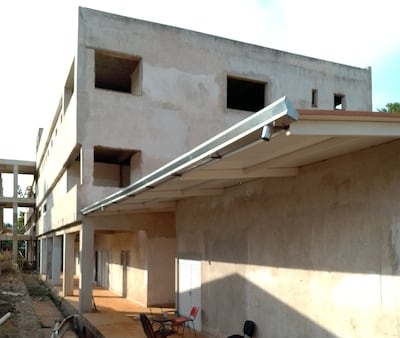

Pabellón inconcluso del Hospital Distrital de María Auxiliadora.

Los responsables confirmaron que lo único seguro hasta el momento es que no están garantizados los recursos para la conclusión ni la puesta en funcionamiento del pabellón para el hospital distrital.

El gobernador de Itapúa, Javier Pereira (Concertación), realizó un compromiso público en un acto en Tomás Romero Pereira, en el que afirmó que gerenciará los recursos para lograr la culminación de la obra civil, en caso de que la EBY no se comprometa a terminar la necesaria ampliación.

Pobladores de la zona refirieren que ya se ven los vestigios de la desidia en la construcción abandonada e incluso que hay hurtos de cables y otros elementos en la zona de obra.

El proyecto

Se trata de la construcción del bloque de internación para el HDMA, en el departamento de Itapúa, a cargo del Gobierno Nacional, a través de la EBY, iniciado en 2021. Las autoridades de la EBY habían anunciado una inversión de 2 millones de dólares (cerca de G. 14.000 millones en ese entonces) y se terminó invirtiendo poco más de G. 9.800 millones, en dos etapas.

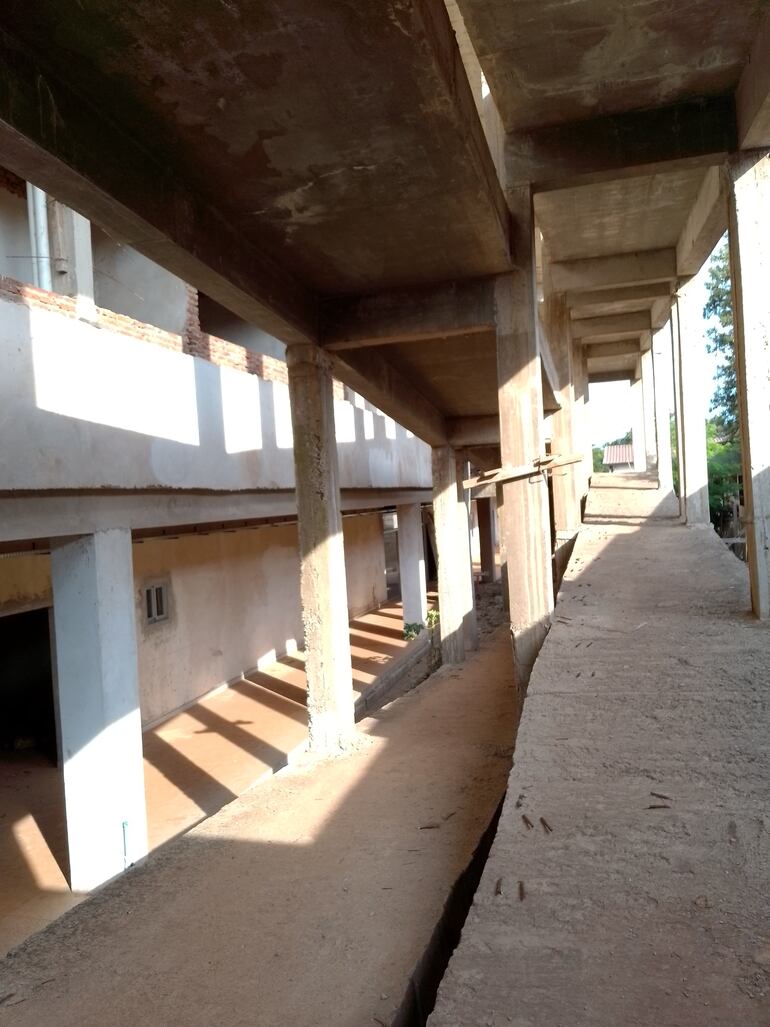

Pabellón inconcluso del Hospital Distrital de María Auxiliadora
Pabellón inconcluso del Hospital Distrital de María Auxiliadora.

La obra estuvo a cargo de la contratista TECO Construcciones SRL, dentro del contrato 1006/21, con un monto de inversión en su primera etapa de G. 3.851.433.416 y un plazo de ejecución de 200 días hábiles.

El proyecto contempla la instalación de 62 camas, desarrollada en tres etapas distribuidas de la siguiente manera: la primera, correspondiente a la planta baja (aproximadamente 900 m² de intervención), incluyó servicios generales, comedor, lavandería, sala de esterilización, sanitario y circulaciones horizontales y verticales; la segunda, para la sala de internación y sala de cirugía; y la tercera, correspondiente al segundo piso, donde se contempló la sala de Unidad de Terapia Intensiva (UTI), internación y reestructuración del edificio existente.

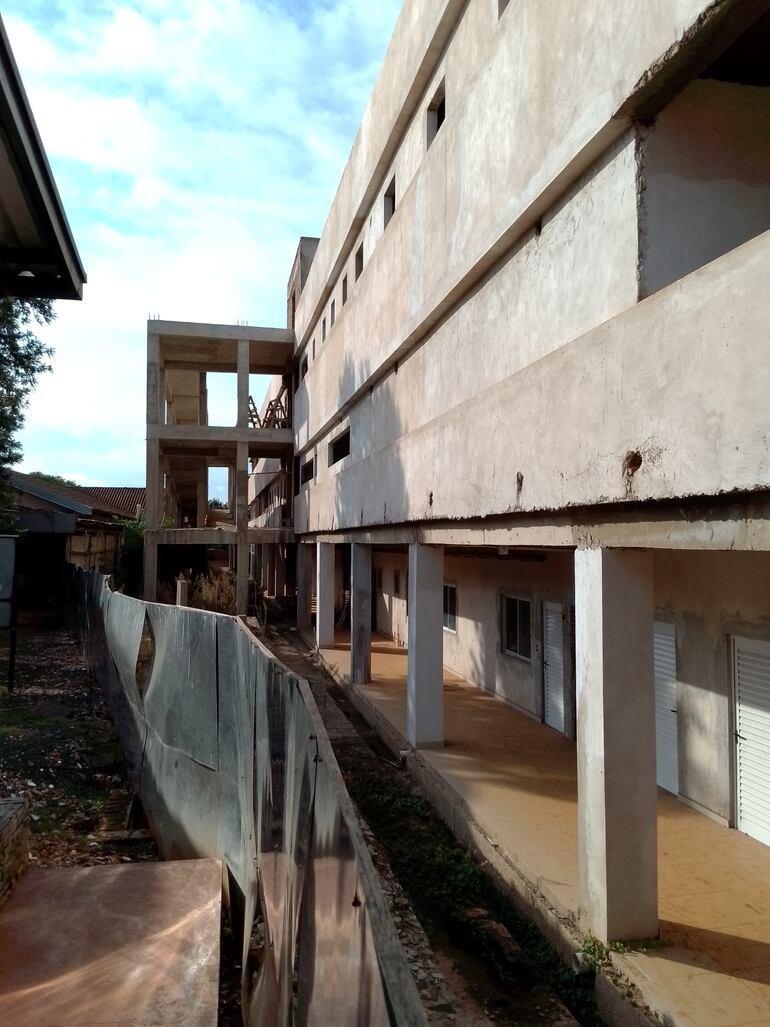

Pabellón inconcluso del Hospital Distrital de María Auxiliadora
Cuando fue proyectada la obra no se sabía si habría recursos para terminarla, según la explicación de las autoridades sanitarias.

En abril de 2024, la Comisión de Obras, Comunicaciones y Servicio Públicos de la Cámara de Senadores constató que la obra quedó con un avance del 70%, correspondiente a la segunda etapa. La continuación estaba sujeta a la autorización del Consejo Ejecutivo de la Binacional Yacyretá.
